新しい校園舎ができるまで
平成28年9月1日より、新校園舎にて教育活動がスタートいたしました。このページは、完成までの変遷をお伝えいたします。(上部写真は完成模型です。新校園舎2階メモリアルホールに展示されています。一階部分が幼稚園のゾーンとなります)
南側外観図です 北側外観図です
遊戯室のイメージ図です 保育室のイメージ図です
7月20日(火)
建物はほぼ完成し、少しずつ外壁や校園庭にかかわる部分も出来上がってきました

幼稚園の新しい複合遊具です。緑の草木に青色が映えますね 築山です。豊海運動公園時代の名残も残っています

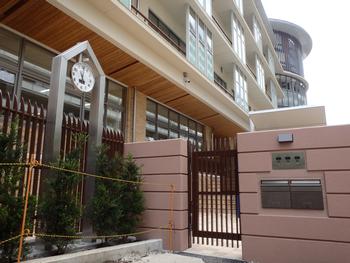

現園舎より移転した時計が設置されました! 新しい畑です。幼小合同で使用することになります
7月8日(金)
現校園舎にありがとうの気持ちを込めて、幼稚園・小学校それぞれの壁面に絵を描きました!
年少さんは、手形でのお日さま作りです! 年中さんは、車を形どり、更に装飾を施しました!
年長さんは、楽しかった幼稚園の思い出の絵を描き、みんなの部屋の壁面に、全員の手形で虹を表現しました
年少さんの作品、完成です! 年中さんも完成です!
年長さんも完成です!階段の壁面が賑やかになりました!
その他にも、窓や壁に自由にマジック等で好きな絵を描きました! 小学生の作品は「ありがとうの花」でした
6月29日(水)
竣工まで残りわずかとなりました。ほぼ仕上がってきたことが良く分かります。新生活のスタートがますます楽しみになってきましたね

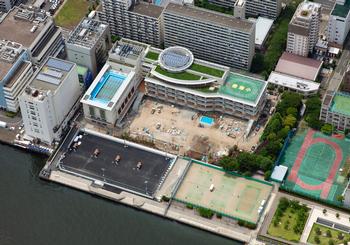

全景です。これより校園庭の工事が進みます 正門付近です。このあたりに移設する時計が設置されます

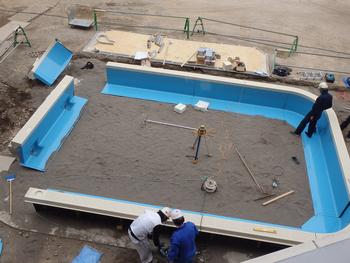

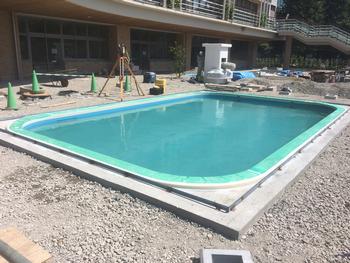

ビオトープです 幼稚園プールです。現在の倍の大きさになります

二階から校庭へ続く広い階段です 新設される「絵本のへや」です

保育室です。ほとんど出来上がりましたね 遊戯室です。開放感のある吹き抜けが特長です

年少さん用トイレです。アーチ状のベンチが特徴です 年中さん用トイレです。テーマカラーは黄緑です。因みに年長は水色、年少はピンクで、随所に色分けがなされています

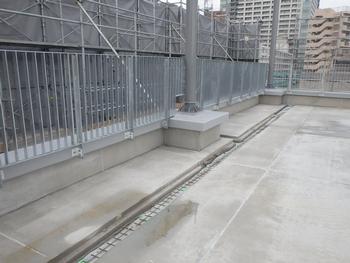

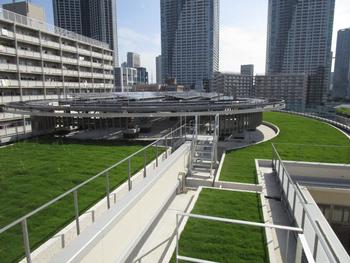

礼法室です。ここでお茶会を催します 屋上緑化ゾーンです。ソーラーパネルも見えます
7月の工事予定表 20160629-093029.xls [128KB xlsファイル]
5月26日(木)
予定通り、順調に工事は進んでいます。建物内部や外壁などもどんどん出来上がってきました!

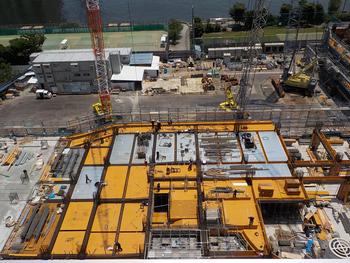

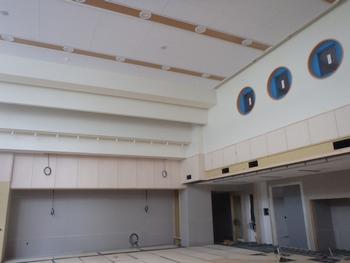

完成予想図と同様の仕上がりになってきました! 遊戯室内部です。丸窓は小学校二階から見える窓です
幼稚園プールです。埋め込み式のものになります 屋上の様子です。緑化とラバーが仕上がっています
5月の工事予定表 20160526-170941.xls [122KB xlsファイル]
4月28日(木)
外装だけでなく、内装工事も着々と進んでいます。シートが次々と外されるに伴って外観が見えるようになり、一層期待が膨らみます。

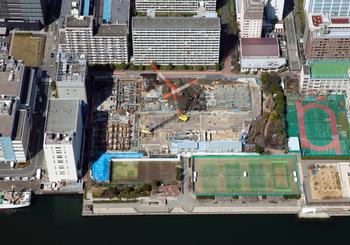

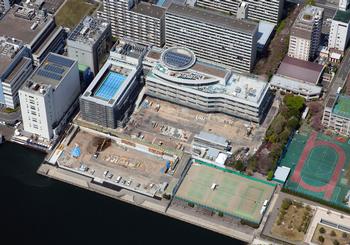

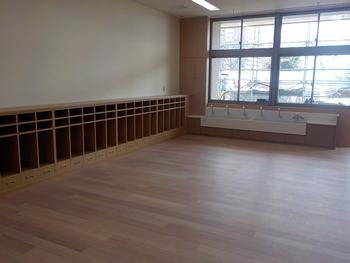

空撮写真です。小学校プールや校園舎の形がきれいに分かります 保育室内です。明るい光が差し込みます

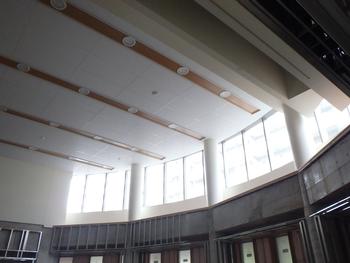

遊戯室吹き抜け部分です。丸窓は、丁度小学校の玄関部分となり、幼稚園児の様子が見える造りになっています
5月の工事予定表 20160428-160105.xls [113KB xlsファイル]
2月25日(木)
外装工事部分で仕上がり具合が目に見えるようになってきました。

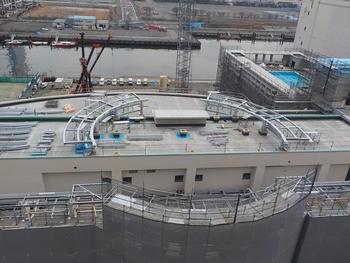

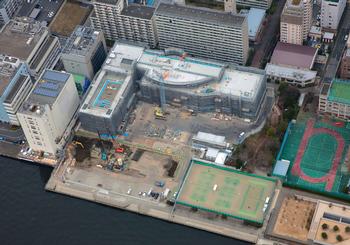

空撮写真です。クレーン車の数が減ってきました 屋上部分のアップ写真です。仕上げが進んでいますね
小学校屋上運動スペースと、同じくプール部分です。現状よりも広くなっているのが分かります
3月の工事予定表 20160225-165916.xls [125KB xlsファイル]
1月28日(木)
外装工事に加え、内装部分も進んでいることがよく分かりますね。

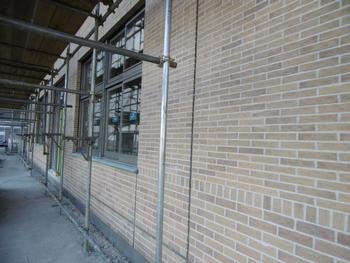

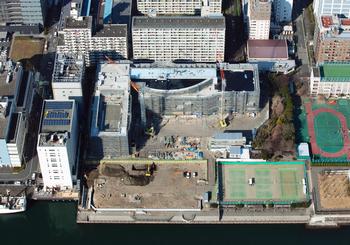

空撮写真です。クレーン車の数も少なくなりました 一階外壁です。素敵なタイルが貼られています

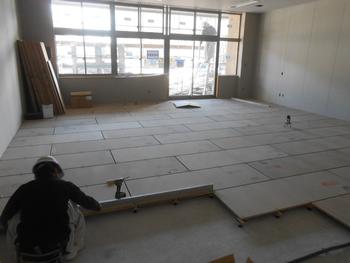

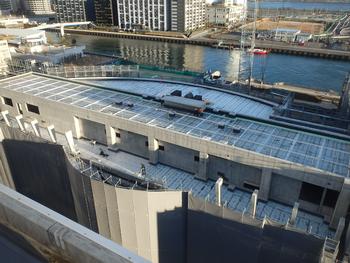

保育室に床を貼っています。楽しみですね! 屋上の様子です。川を隔てたところが五輪選手村になります
2月の工事予定表 20160128-102824.xls [126KB xlsファイル]
12月24日(木)
今月の様子です。工事現場の皆様、今年一年間安全な工事をありがとうございました。

空撮写真です。大きな校園舎であることが改めて分かります 北側から屋上付近を見た写真です。一階は遊戯室です

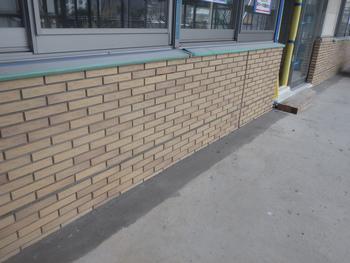

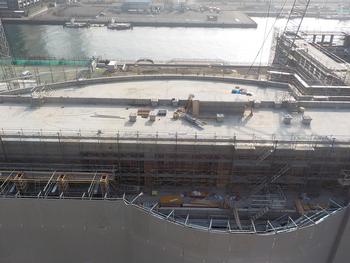

二階バルコニーにはタイルが貼られています 各部屋のサッシも順調に取り付けられています
1月の工事予定表 20151224-162140.xls [118KB xlsファイル]
12月11日(金)
新校園舎の壁面に飾るタイル画の製作を親子で行いました
完成イメージ図です。
全園児数の一つ一つの作品が合わさり、一つの大きな魚となります。

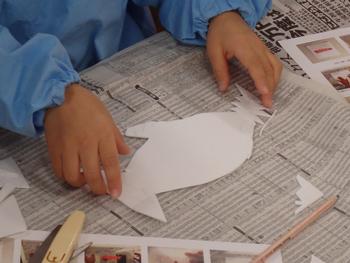

製作手順を聞いてスタートです スチレン板に思い思いの形を作り、うろこ等を貼り付けていきます
いろいろなこだわりや工夫がありますね 作品を版にして好きな色で版画を作ります。色は赤・青・黄の三色です
うまく写りますように…! できた!完成です!原版がそのままタイルになります 完成が待ち遠しいですね
11月26日(木)
新校園舎は上へ上へと伸び、そして内部も少しずつ進んでいます

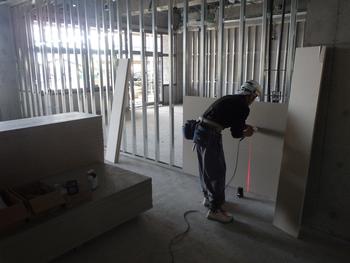

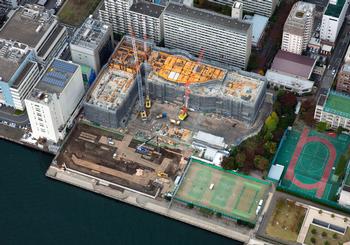

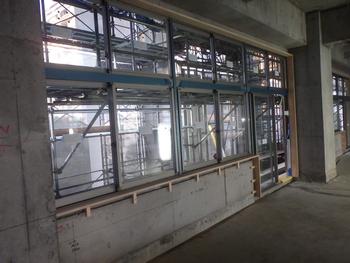

空撮写真です。中心部オレンジ色の部分がランチルームです 一階の壁取り付け工事の様子です
二階部分です。サッシの取り付けやバルコニーの工事等も着々と進んでいます
12月の工事予定表 20151126-154414.pdf [112KB pdfファイル]
10月29日(木)

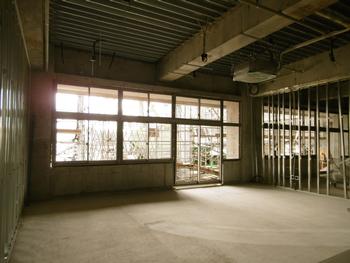

保育室等の形が分かるようになってきました。工事は順調に進んでいるとのことです。完成が待ち遠しいですね

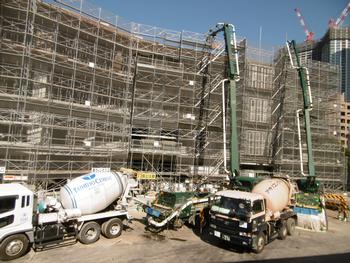

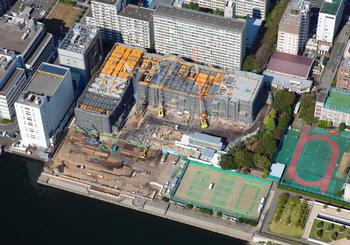

空撮写真です。高さがしっかり出ているのが分かります 四階へコンクリートを流している様子です

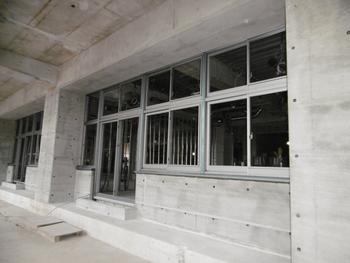

保育室です!実際には外との高さがフラットになります 現在の保育室より一回り大きい広さです。楽しみですね!
11月の工事予定表 20151029-164513.pdf [107KB pdfファイル]
9月24日(木)

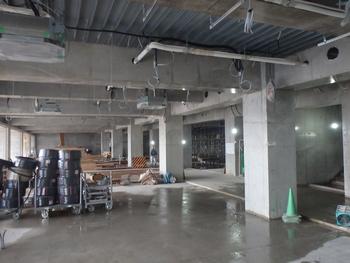

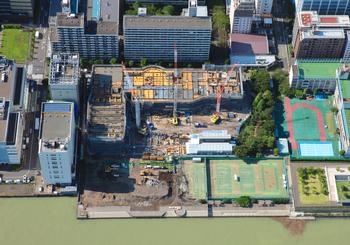

四階まで建物が延びてきました。外枠だけでなく、内部の工事も少しずつ進んでいます
全体写真です。建物の形がはっきりと分かりますね 一階の天井配線、配管施工の状況です

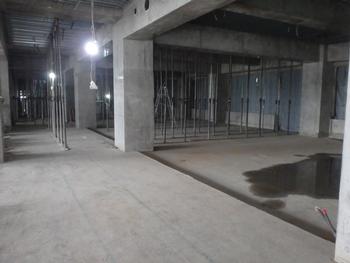

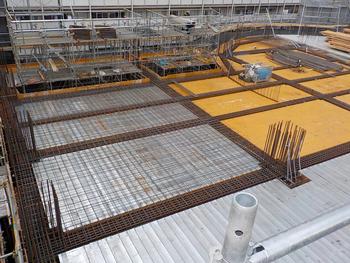

二階の躯体状況です。ここからどんどん配管工事となります 四階の配筋工事の状況です
10月の工事予定表 20150924-162307.pdf [107KB pdfファイル]
9月12日(土)
工事現場仮囲いに、子供たちの作品が飾られました!テーマは「海」。豊海らしい作品に仕上がっています!
中心にいるのは「スイミー」。年少さんの手形で作りました。年中さんのはじき絵の魚、年長さんの絵の具での海の生き物たちがその周りを元気に泳いでいます
8月28日(金)

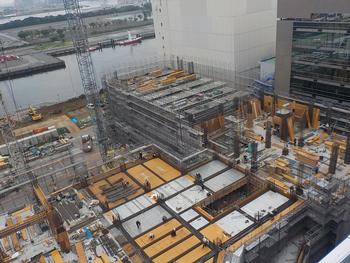

三階へと建物が伸びています。校園舎の形がはっきりしてきました。

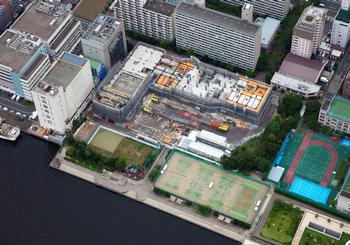

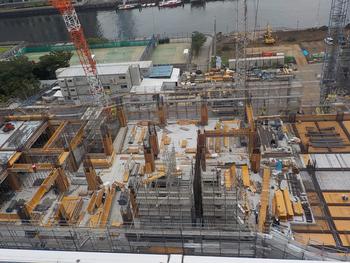

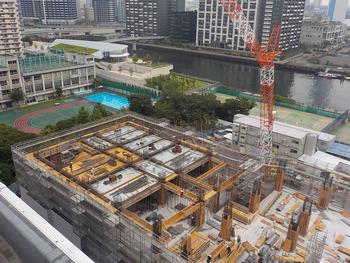

全体写真です。日あたりがとても良いことが分かります 西側部分です。一段高い上部が小学校の体育館です
中央部分です。曲線で膨らんでいる部分の一階が遊戯室です 東側部分です。すでに現校園舎を見下ろす高さです
9月の工事予定表 20150730-164057.xls [86KB xlsファイル]
7月30日(木)

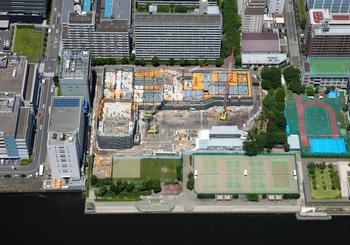

二階部分へと建物が大きくなってきています。現場の方々、猛暑の中、ありがとうございます。

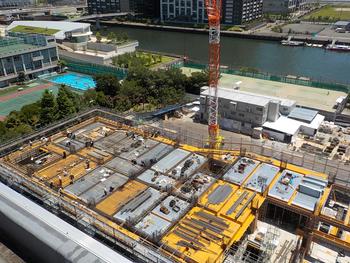

建物が上へ上へと伸びているのが分かります 北側から撮影した画像です。二階部分になります

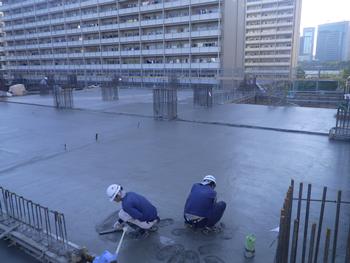

二階立ち上がり部分コンクリート打設状況です 鋼線取り付け状況の画像です。もの凄い数ですね
8月の工事予定表 20150730-164057.xls [86KB xlsファイル]
6月25日(木)
一階床部分が着手され、これからどんどん上へ伸びていく感がします。少しずつ形になることで、期待も高まりますね!

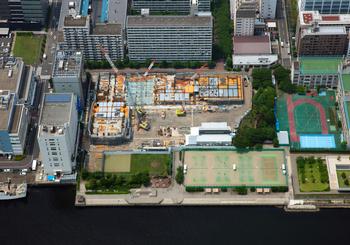

新校園舎の形がはっきりと分かります。水色やオレンジ色に見えるのは床部分の型枠の色です

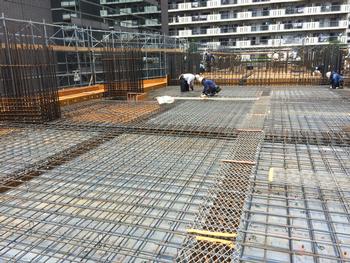

写真部分は年少・年中保育室・職員室のゾーンです 二階床配筋工事の様子です
7月の工事予定表 20150625-160031.pdf [100KB pdfファイル]
5月27日(木)
地下から地上へ工事が進んできているのがよく分かります。これから建物が上へ上へと伸びていくことでしょう。楽しみですね。

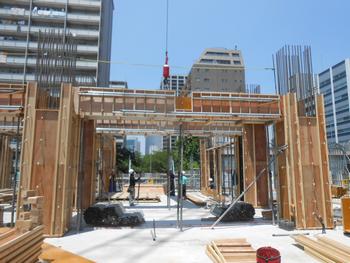

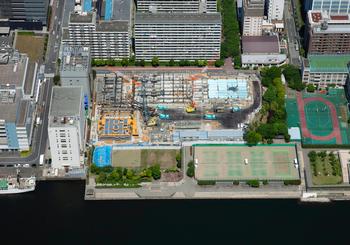

校園舎の形がはっきりと分かるようになってきました 一階の保育室等にあたる部分になります!

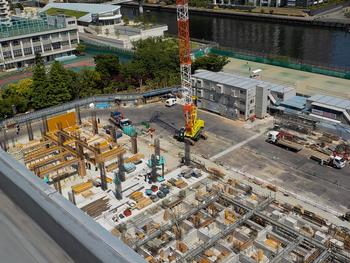

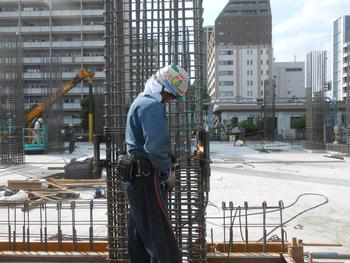

柱圧接の状況です。多くの柱が立つのでしょうね 梁掛けです。コンクリート面が一階と同じ高さになっています
6月の工事予定表 20150527-152629.pdf [106KB pdfファイル]
4月30日(木)
基礎部分のコンクリート面積が増えてきたのが分かります。少しずつ工事が進んでいる様子が伝わってきますね

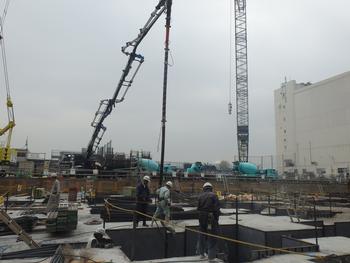

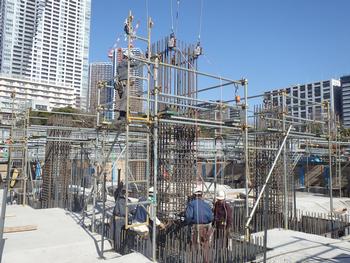

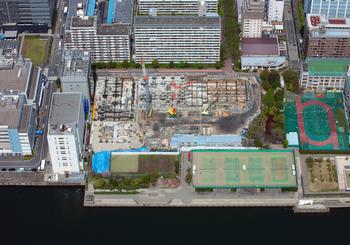

航空写真からです。白い部分が増えてきました コンクリートを流し込んでいる様子です
東側からの工事の様子です コンクリートが増えているのがわかります
5月の工事予定表 20150430-162154.xls [148KB xlsファイル]
3月30日(月)
今月の状況です。工事現場の方々、今年度一年間ありがとうございました。次年度もどうぞよろしくお願いいたします。

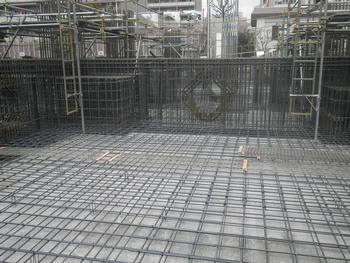

航空写真からの現在の様子です 束になった多くの配筋です。今後上へ上へ伸びるのが楽しみですね
4月の工事予定表 20150430-171648.xls [153KB xlsファイル]
2月27日(金)
今月の工事状況です。掘削が進んでいるのがよく分かります。ちょうど一年後には校園舎部分がほぼ完成する予定です。楽しみですね!

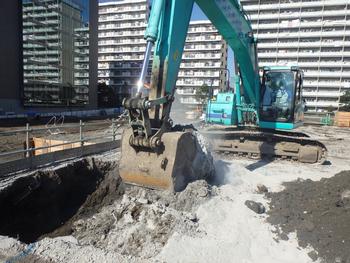

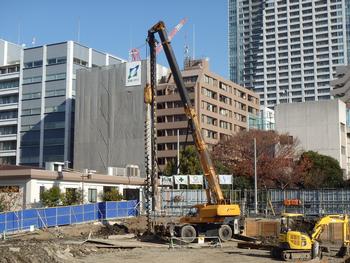

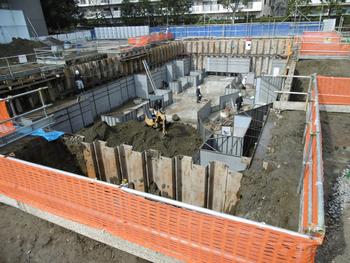

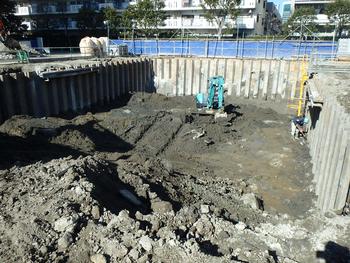

地下一階部分掘削作業の様子です。かなりの深さになっていることが分かります

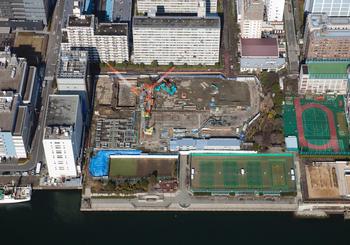

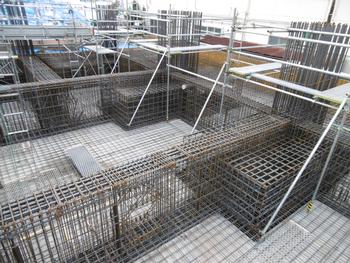

鉄筋施工状況の様子です 空撮写真です。クレーンの高さに驚かされますね
3月の工事予定表20150302-084703.pdf [116KB pdfファイル]
1月30日(金)
今月の工事状況です。工事がどんどん進んでいることが分かります。現場の方も寒い中、ありがとうございます!

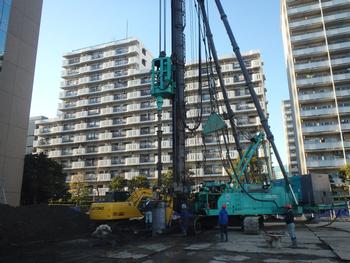

コンクリート打設完了工事の様子です 杭工事の様子です

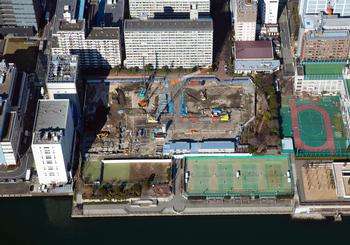

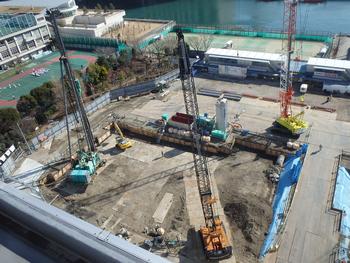

高さの高い重機が増えています。校庭からもよく見えます 全体図です。外枠がはっきりしてきました
2月の工事予定表20150130-103013.pdf [102KB pdfファイル]
12月26日(金)

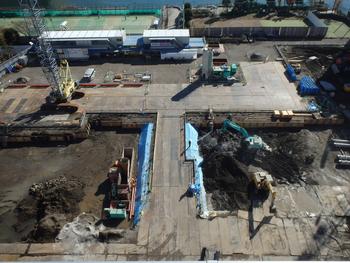

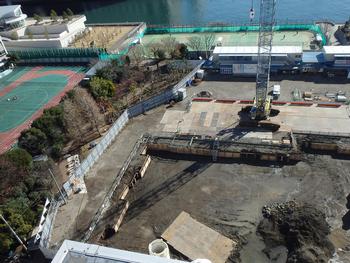

今月の工事の状況です。重機が複数入り、杭打設工事の様子が伝わってきますね。

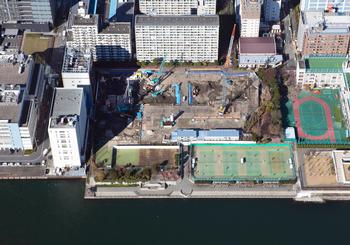

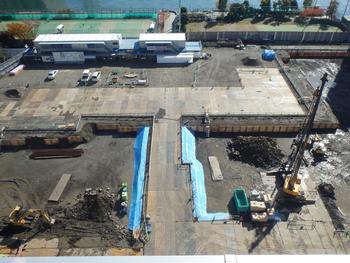

全体の様子です。現校園舎が小さく感じられますね 緑道側山留工事の現状況です
中央部分の様子です。きれいに削孔されています 同じく東側部分の様子です。
1月の工事予定表 20141226-083219.xls [87KB xlsファイル]
11月27日(木)

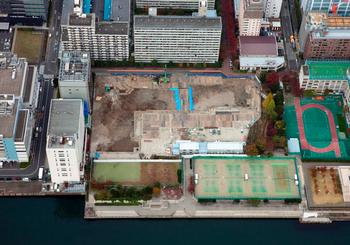

掘削作業の様子を中心にお伝えいたします。

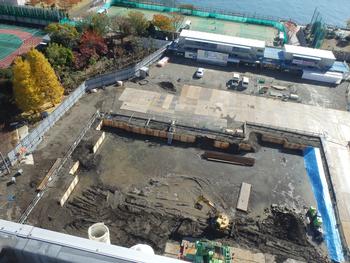

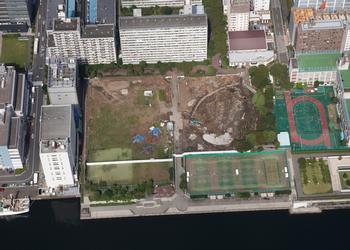

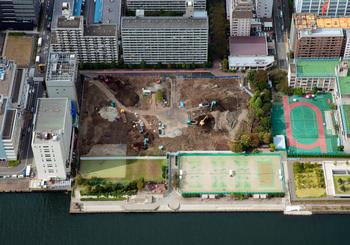

航空写真による現況写真です 掘削作業の様子です
近づいて見ると、一段階低くなっているのがよく分かります 角度を変えて更に近づいた写真です
12月の工事予定表 20141127-154417.xls [85KB xlsファイル]

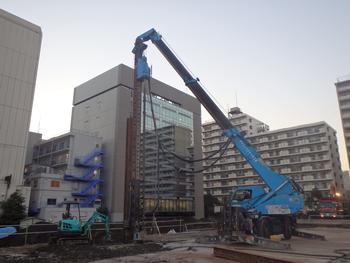

11月4日(火)
同じく航空写真を中心とした現在の様子です。少しずつ作業が進んでいる様子が分かりますね。

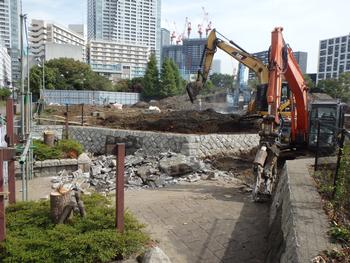

大きく俯瞰して見た現在の様子です 石垣部分を中心とした解体工事の状況です
反対方向から俯瞰してみた工事の状況です。重機が複数台入っているのが良くわかりますね

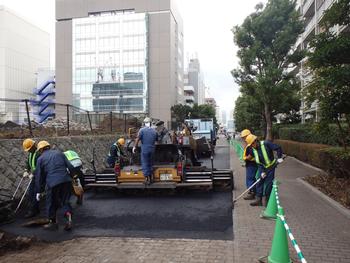

山留打設工事の状況です 緑道の舗装工事の状況です
11月の工事予定表 20141104-163404.pdf [87KB pdfファイル]
10月3日(金)

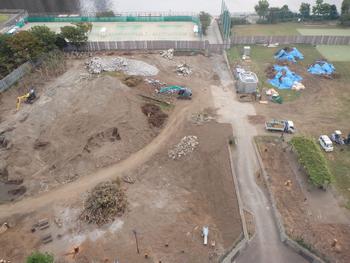

航空写真より、現在の様子です。俯瞰して見ると、そのスケールの大きさに驚かされますね。

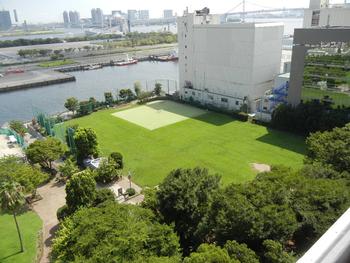

同じく航空写真より、工事前と現在の様子です
工事前 現在
工事前 現在
10月の工事予定表 20141003-115805.pdf [95KB pdfファイル]
9月16日(火)
築山はなくなり、グラウンド部分も手が加えられてきました。
9月2日(火)

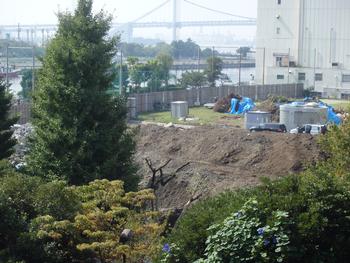

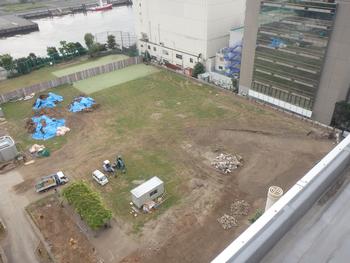

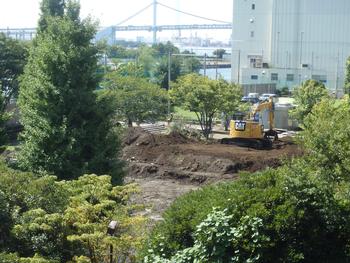

公園内に重機が入り、築山部分を整地しています。
8月28日(木)
徐々に囲いができ、木の伐採も始まりました。
8月6日(水)
これは小学校の四階から撮影した写真です。隣接する豊海運動公園がこれからの新しい学び舎になります。
